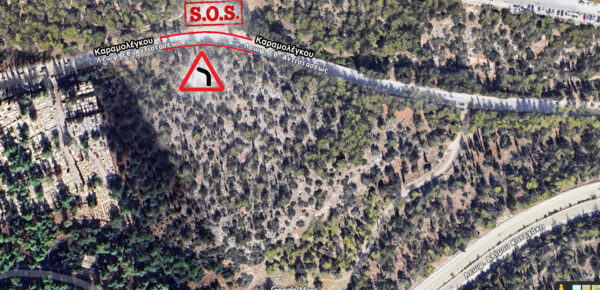

Η δημοτική Αρχή, με επικεφαλής τον κομμουνιστή δήμαρχο Ηλία Σταμέλο, πέρα από τις καθημερινές πολιτικές μάχες που δίνει, ασχολείται φυσικά και με κάθε τι “μικρό” ή “μεγάλο” απασχολεί το δημότη. Το περί ου ο λόγος έργο έχει μακρά ιστορία: Αφορά την οδό Καραμολέγκου _μετά το νεκροταφείο ανεβαίνοντας και ξεκίνησε διαδικαστικά από την προηγούμενη θητεία της Λαϊκής Συσπείρωσης (2015-2019), με τα εμπόδια ανυπέρβλητα λόγω γραφειοκρατίας (στην πραγματικότητα της σε βάρος του πολίτη και ειδικά της λαϊκής οικογένειας λειτουργίας του περίφημου “επιτελικού” _αστικού κράτους). Από τότε έγινε ότι ήταν δυνατό με βελτίωση της σήμανσης κλπ. που βοήθησε την κατάσταση αλλά δεν απέτρεψε 100% τα ατυχήματα. Το πρόβλημα _για να το πούμε με απλά λόγια είναι η “ανάποδη κλίση” σε μια στροφή, που όντας “ανοιχτή” αποτελούσε παγίδα για τους οδηγούς _ειδικά σε περίπτωση βροχής, μια και σε απόσταση αναπνοής υπάρχει το ρέμα Ηριδανού όπου συχνά κατέληγαν τα αυτοκίνητα.

Υπήρξε στο μεταξύ η περίοδος δημοτικής Αρχής Βοσκόπουλου, που έγιναν κάποιες ενέργειες _είχαν στο μεταξύ σημειωθεί ατυχήματα, κάποια μάλιστα θανατηφόρα.

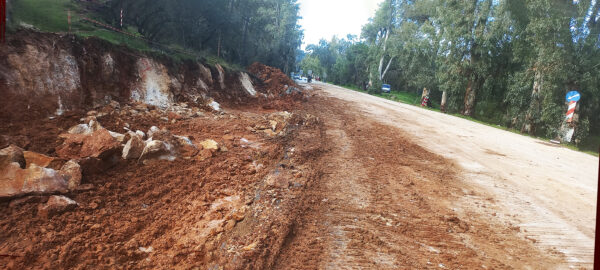

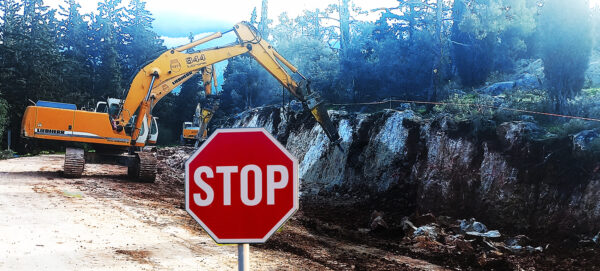

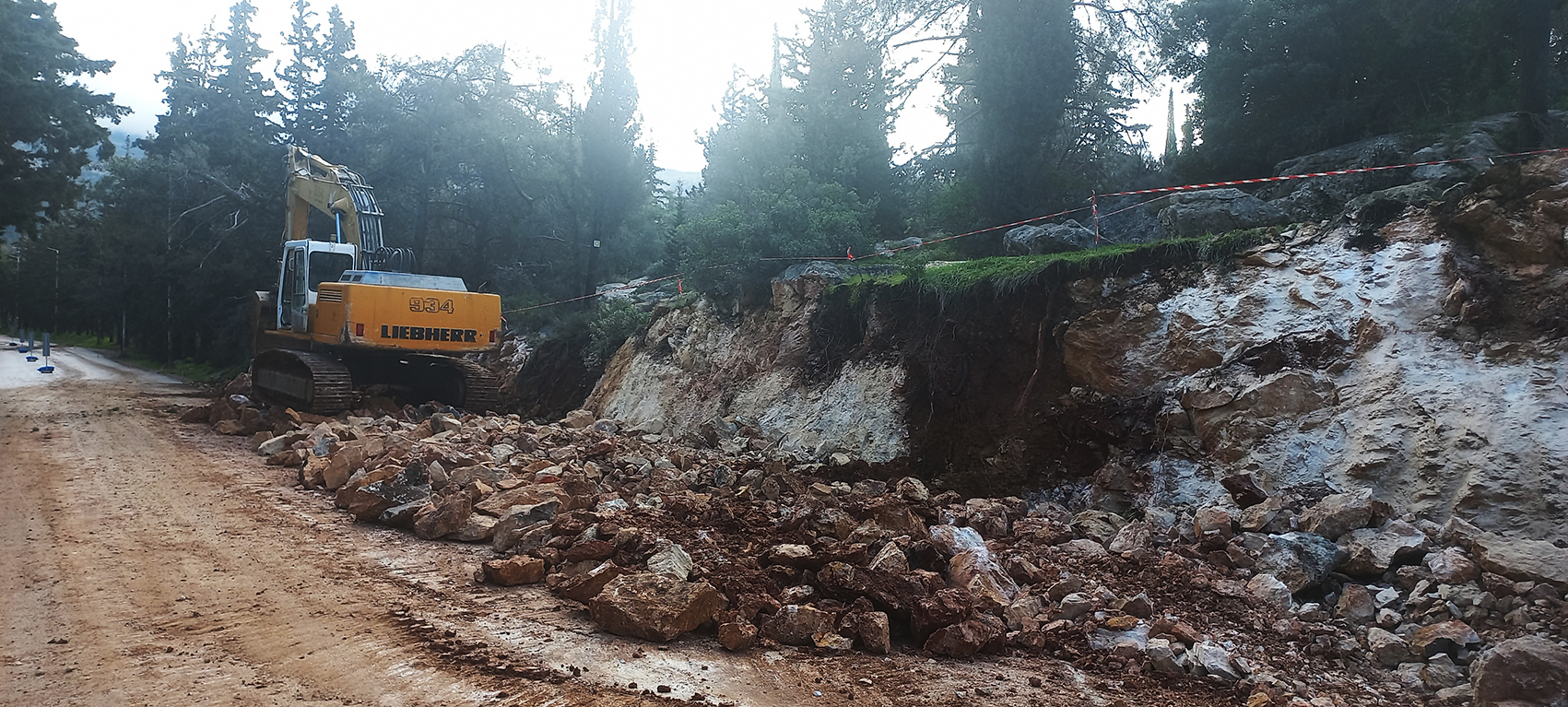

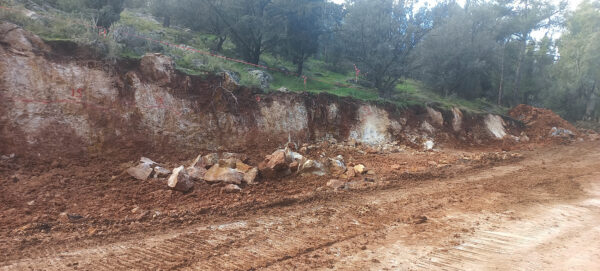

Και επιτέλους από 12 Γενάρη η υλοποίηση του έργου βελτίωσης της οδικής ασφάλειας στην οδό Καραμολέγκου βρίσκεται σε πλήρη εξέλιξη. Ένα έργο αναγκαίο που σώζει ζωές, την χρηματοδότηση του οποίου ο Δήμος μας διεκδικούσε χρόνια τώρα και αφορά στην άρση επικινδυνότητας σε ένα διάστημα 500 περίπου μέτρων. Παράλληλα τέθηκαν σε εφαρμογή οι απαραίτητες κυκλοφοριακές ρυθμίσεις οι οποίες θα διαρκέσουν μέχρι την αποπεράτωσή του η οποία υπολογίζεται σε περίπου ένα μήνα.
Ο Δ. Κουτσούμπας στο πυροφυλάκιο εθελοντικής Δασοπροστασίας Καισαριανής
Όσον αφορά στην επιλογή της παρούσας χρονικής συγκυρίας για την υλοποίηση του έργου, οφείλουμε να ξεκαθαρίσουμε τα εξής:
- Για να υλοποιηθεί αυτό το έργο δεν αρκούσε μια απλή προμελέτη και ένα αίτημα χρηματοδότησης.
- Από την ολοκλήρωση των οριστικών μελετών τον Ιούλιο του 2024, η Τεχνική Υπηρεσία του Δήμου εργάστηκε σκληρά ώστε να ληφθούν οι απαραίτητες αδειοδοτήσεις (βλέπε στο τέλος)
- Ασφαλώς και πρόθεση της Δημοτικής Αρχής ήταν η επιλογή χρονικής περιόδου με τον ελάχιστο κυκλοφοριακό φόρτο, ώστε να προκληθεί η μικρότερη δυνατή όχληση: πιο συγκεκριμένα, τον Αύγουστο του 2025, ώστε το έργο να έχει ολοκληρωθεί μέχρι τις αρχές Σεπτεμβρίου. __Κάτι τέτοιο δεν κατέστη εφικτό καθώς:

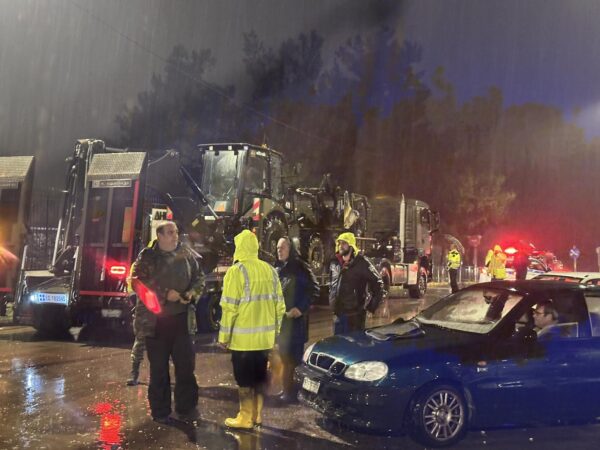

- Υπήρξε απαράδεκτη καθυστέρηση από την Δασική Υπηρεσία που επέβαλε έναν «μαραθώνιο αδειοδοτήσεων που τελείωσε στις 26 Οκτωβρίου 2025 με την χορήγηση της τελικής άδειας από την Διεύθυνση Δασών Ανατολικής Αττικής.
Η λήξη του χρονικού περιθωρίου εκταμίευσης της χρηματοδότησης είναι ο Απρίλιος του 2026. Αυτό είναι και το χρονικό όριο μέχρι το οποίο το έργο θα πρέπει να έχει ολοκληρωθεί. Προφανώς το όριο αυτό δεν θα εξαντληθεί καθώς ο βασικός όγκος εργασιών προβλέπεται να ολοκληρωθεί σε διάστημα ενός μήνα, ώστε να αποκατασταθεί η κυκλοφορία.

Η ταλαιπωρία είναι προσωρινή. Το έργο αυτό όμως, που περιλαμβάνει τη εφαρμογή όλων των ενδεικνυόμενων μέτρων για την ασφαλή διέλευση των οχημάτων, θα μείνει και θα συμβάλλει αποφασιστικά στην προστασία ανθρώπινων ζωών.
_ ΠΑΡΑΡΤΗΜΑ_ αδειοδοτήσεις
- Απόφαση ΔΣ 129/11-7-2024 (ΑΔΑ: 6355ΩΕΨ-ΗΛΝ) για την κοπή των δένδρων με παρουσίαση της μελέτης προς το ΔΣ.
- Αυτοψία του δασαρχείου επί τόπου την 20/09/2024 από Δασοφύλακα και Δασονόμο.
- Εν συνεχεία Αίτημα αρ. πρωτ. 42798 του Δήμου Καισαριανής προς το Δασαρχείο 7/10/2024 για κοπή δένδρων και έγκριση επέμβασης με όλα τα στοιχεία που ζητήθηκαν κατόπιν της αυτοψίας στο σημείο.
- Έγγραφο αρ. πρωτ. 8650/16-4-2025 Δήμου Καισαριανής προς Γεν. Δ/νση Δασών καθώς ουδεμία απάντηση λάβαμε από το Δασαρχείο Πεντέλης παρά τις συνεχείς οχλήσεις μας.
- Απάντηση Δασάρχη επί της αίτησής μας λάβαμε την 29/4/2025 με αρ. πρωτ. 9649 όπου μας ζητά συμπληρωματικά στοιχεία και εγκρίσεις από πρόσθετους φορείς και συγκεκριμένα: δ/νση αγροτικής οικονομίας και κτηνιατρικής περιφερειακής ενότητας κεντρικού τομέα Αθηνών (βεβαίωση για την μη ύπαρξη άλλης διαθέσιμης έκτασης) και κτηματική υπηρεσία Αθηνών – ανατολικής Αττικής (βεβαίωση για την μη ύπαρξη άλλης διαθέσιμης έκτασης).
- Βεβαίωση σχετικά με την Περιβαλλοντική Αδειοδότηση λάβαμε με την αρ. πρωτ. 9827/3-4-2025 & ΦΕΑ με την αρ. πρωτ. 2527/18-7-25
- Βεβαίωση από την Αρχαιολογική Υπηρεσία 362861/25-8-2025.
- Εγκρίσεις από τη Δ/νση Αγροτικής Οικονομίας και κτηνιατρικής και της κτηματικής Υπηρεσίας Αθηνών.
- Κατόπιν αυτών ο δασάρχης Πεντέλης επανήλθε με συμπληρωματικό αίτημα εγκρίσεων χωρίς καμία υπόσταση (ΥΝΜΤΕ) και διορθώσεις στο τοπογραφικό. Παρέμβαση στη Δ/νση Δασών ώστε να συγκληθεί κοινή σύσκεψη όλων των εμπλεκόμενων φορέων στις εγκρίσεις για να διευθετηθεί το θέμα.
- Τελική έγκριση από τη Δ/νση Δασών Ανατολικής Αττικής.
- Έγγραφο απαλλαγής έγκρισης από την ΥΝΜΤΕ.
- Έγκριση προσωρινών κυκλοφοριακών ρυθμίσεων από την Αποκεντρωμένη Διοίκηση Αττικής.
- Πρωτόκολλο εγκατάστασης από το Δασαρχείο Πεντέλης.
- Έγκριση προσωρινών κυκλοφοριακών ρυθμίσεων από την Τροχαία Αθηνών.
